3月11日,随着电力公司施工人员在友谊变电站将专供我院供电线路的真空断路器投送合闸,我院电增容项目圆满收关。增容后,我院的主电源容量达到22330KVA,增幅近一倍。
精心测算 电源容量增幅近一倍
近年来,随着我院的业务量的不断增长,以及南区医疗综合服务楼即将投入使用,新门诊大楼破土动工,PET-CT等一批大型新设备陆续投入使用,医院的用电需求也在与日俱增。
作为特殊用电单位,医院一般都是双路供电,因此医院的实际用电量应该要明显小于主电源容量。而我院最近一次峰值用电量已经快接近原有容量下的饱和用电量,因此无论从用电安全角度考虑,还是从医院的远景规划考虑,电增容项目都势在必行。
为此,基建处根据医院的远景建设规划,以及各科设备采购计划,精心测算了医院未来的用电需求,将医院主电源容量从12230KVA扩大到22330KVA,增幅接近一倍。
借力给力 寻求最优增容方案
我院原有供电方案是从离医院最近的城东变电站和友谊变电站双路向医院供电,使用一路,备用一路。由于这两处变电站基本处于满负荷运转状态,不能满足我院的电增容需求,因此本次增容的最初方案是从糖库变电站拉电缆接入医院。该方案不但线路长,而且造价高,还需要等待跃龙路整体拆迁拓宽,才能实施开挖电缆入地工程。考虑到过高的造价,以及跃龙路沿线拆迁等不可控因素,院领导决定还要继续优化方案。
最理想的方案还是从城东变电站和友谊变电站向医院供电,如何才能将这本已被否定的方案从不可能变成可能?南通供电公司原总工程师凭借精湛的专业知识和对南通供电管网的熟悉程度,为我院提供了一份可行的方案,仅该设计改变,就为我院此次电增容项目节约资金数千万元。
为顺利实施这一方案,医院积极与南通供电公司进行了沟通交流,得到了供电公司上下的大力支持,对我院电增容项目设计方案进行了严谨的审核,对具体技术问题给予了专业指导,还将城市特大情况供电备用通道对我院开放,这样我院在电缆铺设时,就不用在南大街商圈繁华地段进行大面积开挖工程,这又为此次电增容项目节约了数千万项目资金。
如今,整个电增容项目完工,据初步估算,项目支出费用不到原设计方案的四分之一。
齐心协力 确保工程圆满成功
在工程实施过程中,总务、基建部门员工齐心协力,克服了重重困难。为了不影响临床医疗中心工作,为期三个月的施工主要都是在夜间10点至凌晨6点之间完成;在安装电缆管网的过程中,由于管道体积较大,工作人员白天将管道放置在濠河水面,夜间再打捞起来施工,就是为了不影响医疗高峰期的院内交通;为了确保增容工程的圆满成功,医院做了详细的工作预案,切换过程中,每个配电间都安排了专人24小时执守,并且从南通市供电公司和市政公司借来了两台临时发电机组,以供不时之需。
此次电增容项目能如此圆满的完成,体现了医院领导班子着力事业发展的坚定信心和深谋远虑,体现了全市各有关方面对民生工程的高度重视与协力支持,也是我院基建和总务团队全体员工智慧与汗水的结晶。这也确保苏中地区最大的医院实体在未来的运营中用电无忧,从而造福江海百姓。曹桐

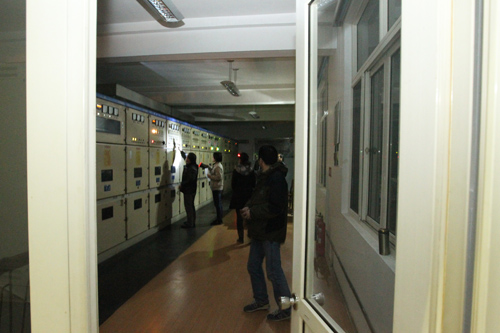

天还没亮,电工组赶在医疗高峰前切换电源。

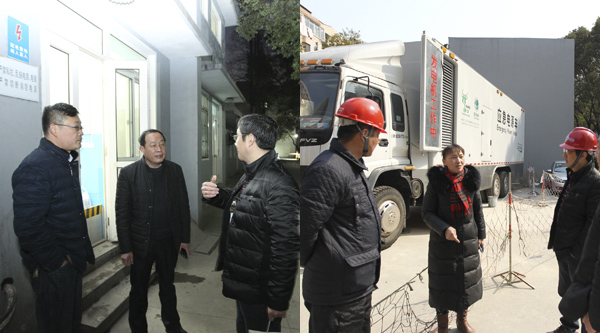

基建处和总务处管理人员在一线协调工作

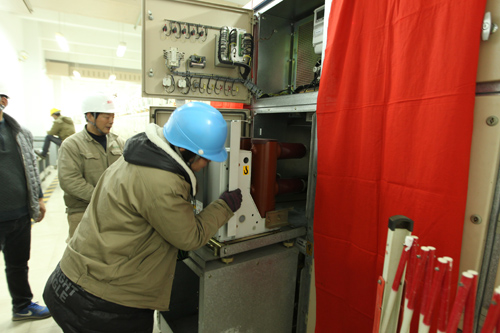

随着友谊变电站真空变电器合闸,我院电增容项目圆满完工。
